在我們生活中每天都會產生很多的生活垃圾,我們每次在把垃圾扔掉之后它是怎么被處理了呢?沒接觸過這些的可能大家都不懂,其實它們都被埋了起來,所以現在我們經常會見到的垃圾填埋場就是埋的平時所產生的垃圾,那么它是怎么施工的呢?今天小編來聊一聊,下面一起看一下吧。
1、區底部防滲施工

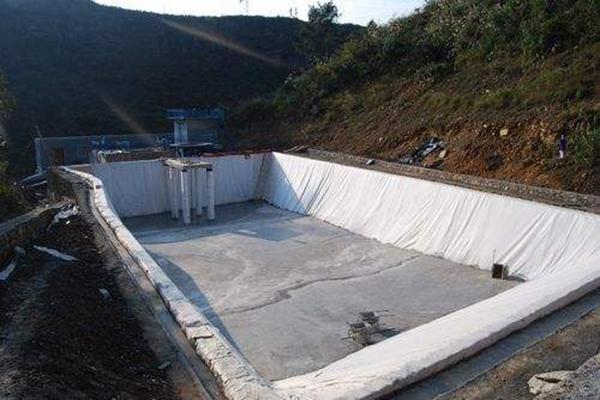

辦理交接手續-施工準備-地下水導排盲溝-檢查合格-地基-檢查合格-300mm壓實土壤保護層-檢查合格-4800g/m2鋼基膨潤土防水毯(GCL)-檢查合格-1.5mm厚的高密度聚乙烯(HDPE)光面土工膜-檢查合格-600g/m2非織造土工布-檢查合格-驗收、移交。

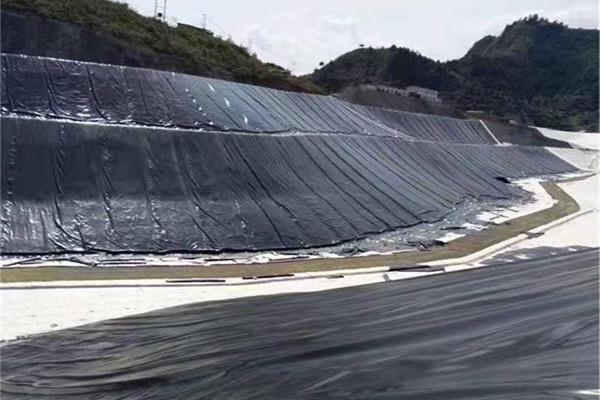

2、庫區邊坡防滲做法由下至上依次流程
辦理交接手續-施工準備-地基-檢查合格-300mm厚的壓實土壤保護層-檢查合格-5mm厚度的土工復合排水網-檢查合格-4800g/m2鈉基膨潤土防水毯(GCL)-檢查合格-1.5mm厚的高密度聚乙烯(HDPE)光面土工膜-檢查合格-600g/m2長絲非織造土工布-檢查合格-土袋-檢查合格-驗收、移交。

1、土工膜施工工藝
鋪設、剪裁-對正、搭齊-壓膜成型-擦拭塵土-焊接試驗-焊接-檢測-修補-復檢-驗收。
2、技術要點
①鋪設時盡量減少拼接量,拉扯土工膜,不許壓出死折,焊縫便于在不利條件下能達到滿意的防滲效果。
②鋪設土工膜時,應從低部位開始向高位延伸,不要拉得過緊,應留足夠余幅,大約1.5%,以備局部下沉拉伸。
③坡面鋪設時就,可根據工程實際情況,以接縫少、便于施工、剪裁合理為原則來確定平行或垂直于大坡度線鋪設,接縫應避開彎角,設在平面處,坡度較大處,設置軟梯,施工人員在軟梯進行土工膜的焊接縫施工。
④鋪設過程中,應盡量減少焊縫,特別是交叉焊縫,以減少滲漏隱患,在展膜過程中,禁止強力拉扯土工膜,不許壓出死折,焊縫焊接時,一定要把其上的浮土擦干凈,否則上下膜之間無法熱合到一起,若要與建筑物基礎銜接,一定要將土工膜展平不要出折,為封邊提供良好的操作條件。
⑤需設排氣口的地方應在排氣口和土工膜接觸處進行牢固的不漏水的封焊,如果擔心沉降的響,這種封焊還應設計成柔性的以允許整向運動。
⑥按設計鋪膜方向,用熱焊機焊接,正式焊接前,先進行試焊就,然后進行大面積焊接施工。焊接時,防止焊機受阻將土工膜焊漏而影響焊接速度和質量。
⑦搭接寬度要符合設計要求,采用雙道焊縫接縫方式,以提供多重保護,可以在焊層之間充氣測試焊接效果,焊接后,應及時對焊縫焊接質量進行檢測。
⑧當出現T形縫時,采用母材補疤,疤的轉角處均修圓,土工膜的接縫時施工質量控制的關鍵,焊接時應嚴格監控,在溫度變化較大、風速變化較大的情況下,土工膜受氣溫影響產生伸展或收縮會造成拼接的困難,調節溫度和速度,杜絕拼縫彎曲、重疊、焊接不牢或燙穿焊縫。
3、與周邊連接錨固
錨固溝應在土工膜放置前,按設計要求的位置開挖,在易干燥的粘土中開挖錨固溝時,應在鋪設的前幾天開挖。錨固溝施工時,土工膜頂部鋪設于錨固溝設計位置后,端頭處采取臨時錨固措施處理,待填埋場土工膜整體施工結束后,再進行錨固。

防護層施工
①防護層施工速度應同鋪膜速度相同,以避免人為破壞。
②當垃圾填埋厚度較大時,將產生較大壓力,宜采用土工織物作防護層。
③為防止植物根系生長對土工膜防滲層的破壞及嚙類動物對膜的啃食破壞,縫蓋層膜上的防護層覆蓋足夠厚度的土層。
注意事項
①垃圾填埋場邊壁的坡度應小于1:0,以便于膜的鋪設。
②底部基層要求穩定性好,能防止發生大的活突然的不均勻變形或沉降。
③防止土工膜防滲層被刺破,應注意以下幾點
按設計要求鋪設防護層,選擇性地鋪設第一層垃圾,減少第一次填埋垃圾后在填埋層上施工的重要機械,應特別注意壓實機的輪子。
④土工膜的焊接是一項要求很高的技術,焊縫必須牢固。
⑤垃圾填埋場滲濾液的產生主要由地表徑流水和大氣降水等外來因素誘發而成,故應設置排水溝,以切斷外界水源補充,同時在任何降水期間均不能鋪設土工膜,過大的濕度(霧、露水),過高或過低的大氣溫度、風速過大(超過30Km/h),或經過流水區時都應暫停土工膜施工,且及時遮蓋作業面。
⑥填埋場運行初期,應特別注意車輛對土工膜的影響,車輛卸貨和轉彎的地方應鋪設硬質纖維保護襯墊,在填入第一批垃圾時,要控制滲濾液的產生,土工膜上鋪設的排水管道,在填入第一批垃圾后應進行清掃,以后每年清掃一次,防護層應該具有排水和保護土工膜的雙重功能的材料。

以上就是今天的內容,感謝大家的閱讀和觀看,希望對大家有幫助,如果您有什么不懂的,歡迎聯系我們的工作人員,期待我們以后的合作。
