小編今天將要與大家探討的是,復合土工膜兩層布料與一層膜的施工步驟,接下來請跟隨我一起了解一下。

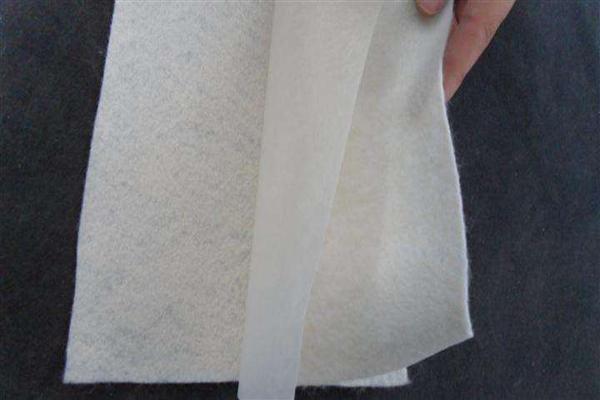

步驟一、焊接
1、在施工復合土工膜之前,應選擇一支施焊團隊,并對復合土工膜進行工藝試驗。試驗結束后,需要將試驗報告提交給監理審批,并在報告中說明所選施工工藝和相應施工參數。在獲得監理審批后方可開始施工,焊接時,焊縫寬度應為10毫米。
2、在進行焊接前,應該清潔焊接表面,去除油污和灰塵,如果在陰雨天氣下進行操作,需要在雨棚下作業以確保焊接表面的干燥。
3、復合土工膜需要被剪裁整齊,并保留充足的搭接寬度。如果在施工過程中出現了脫空、收縮或扭曲等現象,則必須將其清除并重新進行焊接。
4、其中土工膜焊接完成后,需用彩色布覆蓋,以避免受到陽光的直射而導致損壞。

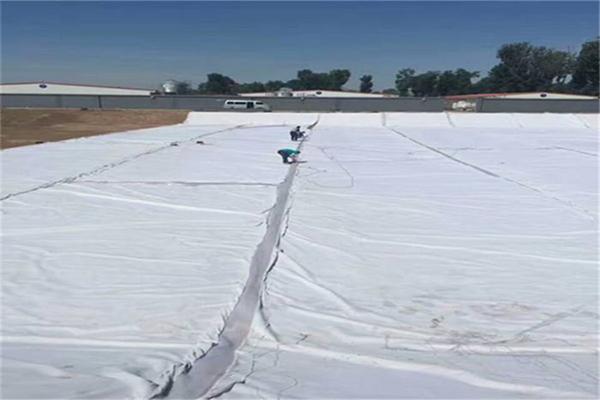

步驟二、鋪設
1、清理鋪設面上的所有樹根、雜草和銳利的石頭,以確保鋪設面平坦,并消除鋪設工作范圍內的積水。
2、一層細砂厚度為10毫米,采用手工平整。
3、復合土工膜鋪設順序:
第一步:鋪設具有多層結構的土工膜,并保留焊接部位。
第二步是在混凝土澆筑完成后,進行復合土工膜的鋪設。

4、在豎向焊縫和橫向焊縫交叉形成十字形焊縫時,必須在焊接第二條縫之前,將十字形焊縫外的多余邊緣削平,修整成斜面并將長度修整至不少于12毫米,以確保焊接質量和焊機順利通過。
5、為確保安全,應將復合土工膜壓平貼緊基礎及技持層之間,避免留有空隙并清除氣泡。
6、為了保護復合土工膜,在箱涵尖角處要包裹一層寬度為10厘米的廢土工布。
7、在鋪設過程中,作業人員應穿軟底鞋且不帶釘。禁止直接在復合土工膜上放置重物或駕駛車輛。嚴禁在復合土工膜上敲打石料或進行可能會導致土工合成材料損壞的施工作業。
8、為了避免大風損壞,所有復合土工膜在鋪設期間都要用沙袋壓住,直到保護層施工完成為止。同一天鋪設的復合土工膜必須當天全部拼接完成。
9、雙焊縫焊接應用于焊接過程中,每個焊縫的寬度為10mm,以避免漏焊和折皺等瑕疵。
10、當施工墊層時,需先將復合土工膜固定好,然后在復合土工膜的一端均勻地倒入混凝土,向另一端慢慢傾倒,以避免折皺。
11、一旦發現在施工過程中遭受損壞的復合土工膜,應立即進行修理。
步驟三、回填覆蓋
1、回填壤土應覆蓋復合土工膜,以達到95%以上的壓實度,范圍涵蓋側墻和頂板2m范圍內。
2、人工夯實將用于側墻0.5m內,當鋪土厚度達到0.3m時,輕型碾壓將用于碾壓頂板。
方案步驟四、施工期間質量檢查和驗收。
